Pont d'Avène

Plus sur ce chantier....

  • Date de réalisation: 2016
  • DEMANDE DES CLIENTS ::

    Trouver un artisan susceptible de pouvoir venir jusqu’au chantier au vu de l’accès réduit. La maison ayant une forme toute en « cône », il y a tout un travail de dessin pour gerer les sablières de pente.

    Faire une maison en matériaux écologique et que le volume de la maison soit sorti de terre pour mi juillet.

  • La charpentière à Réalisée ::

    juin aout (pour la mise hors d’eau)

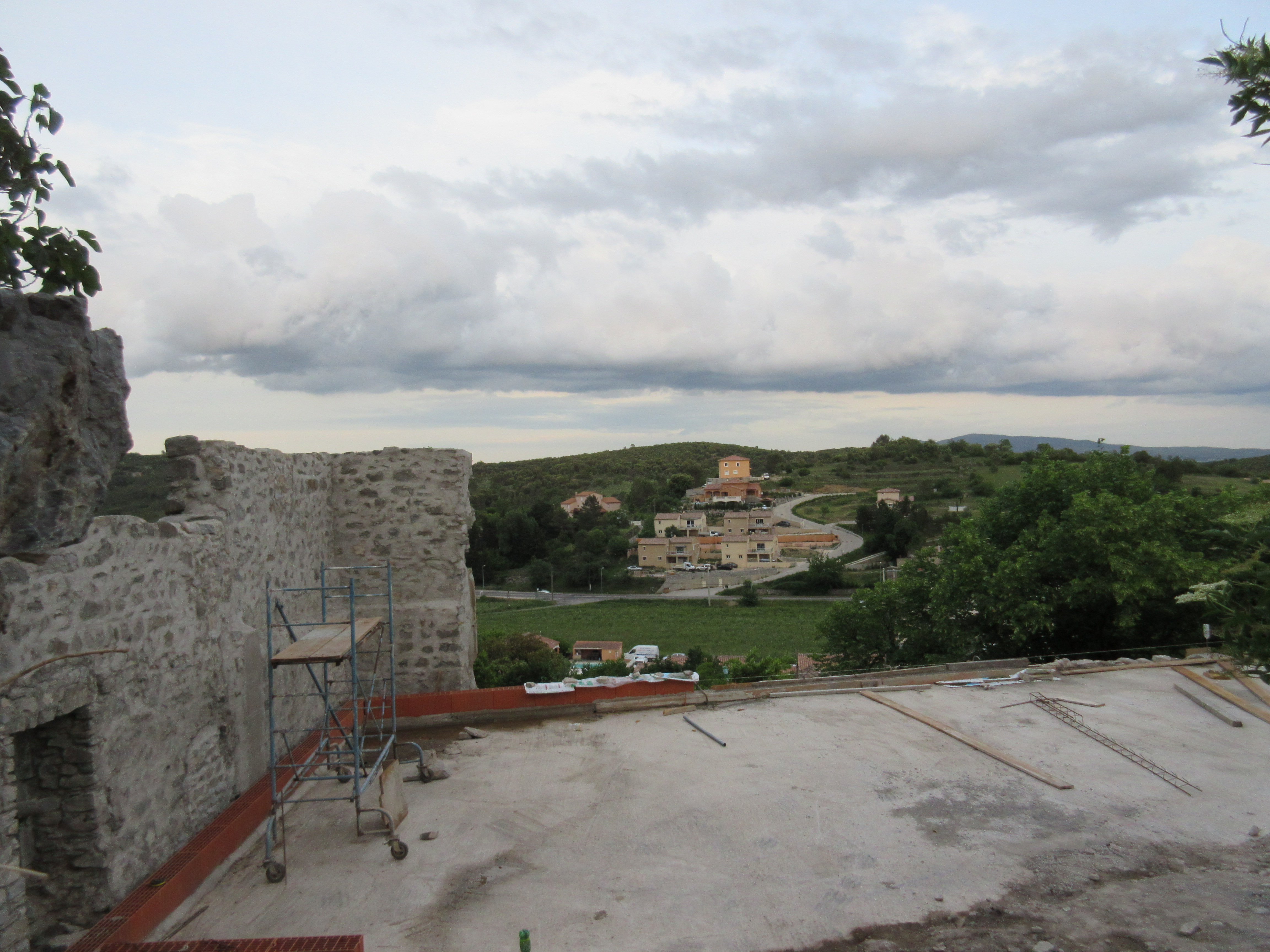

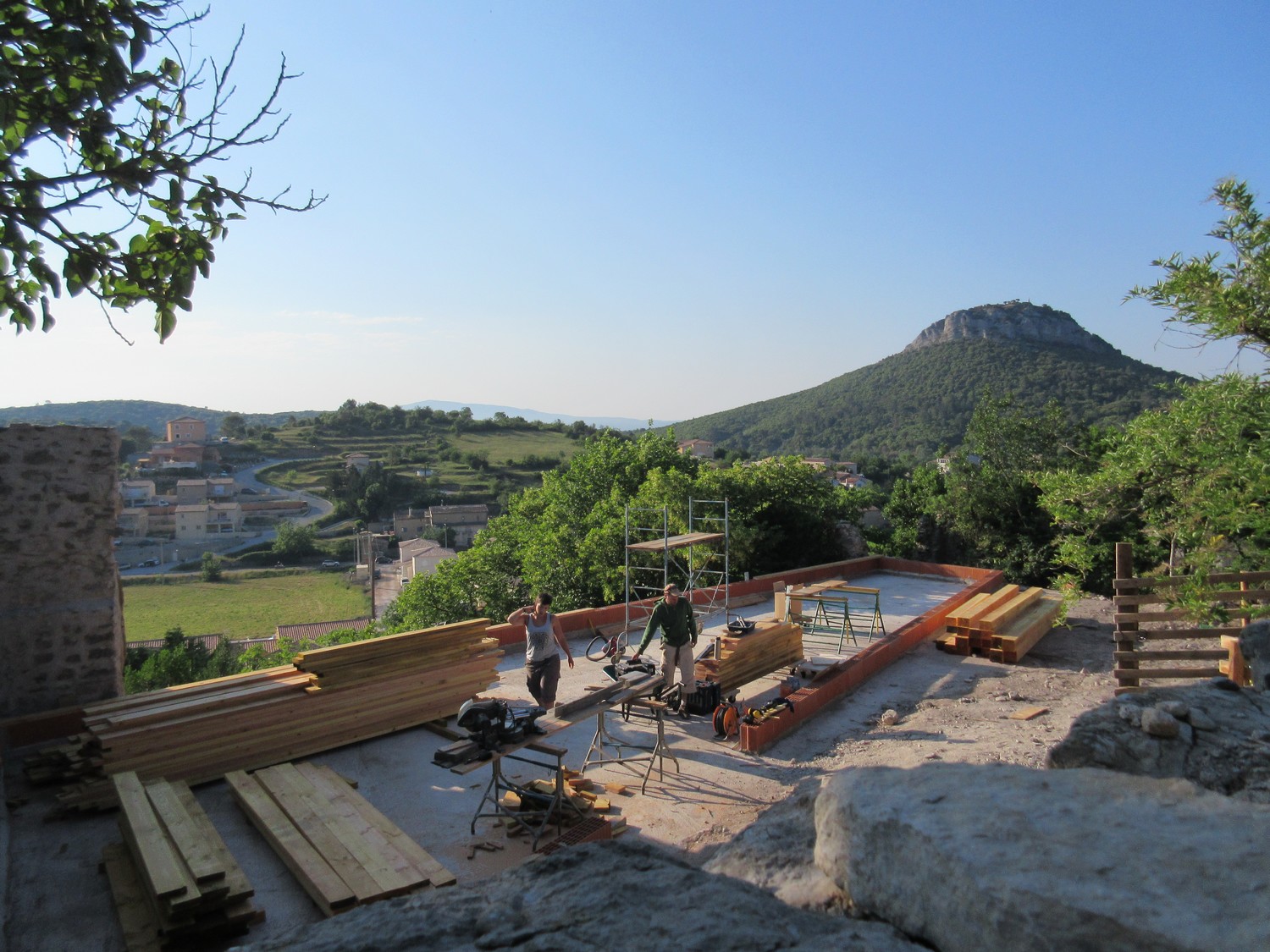

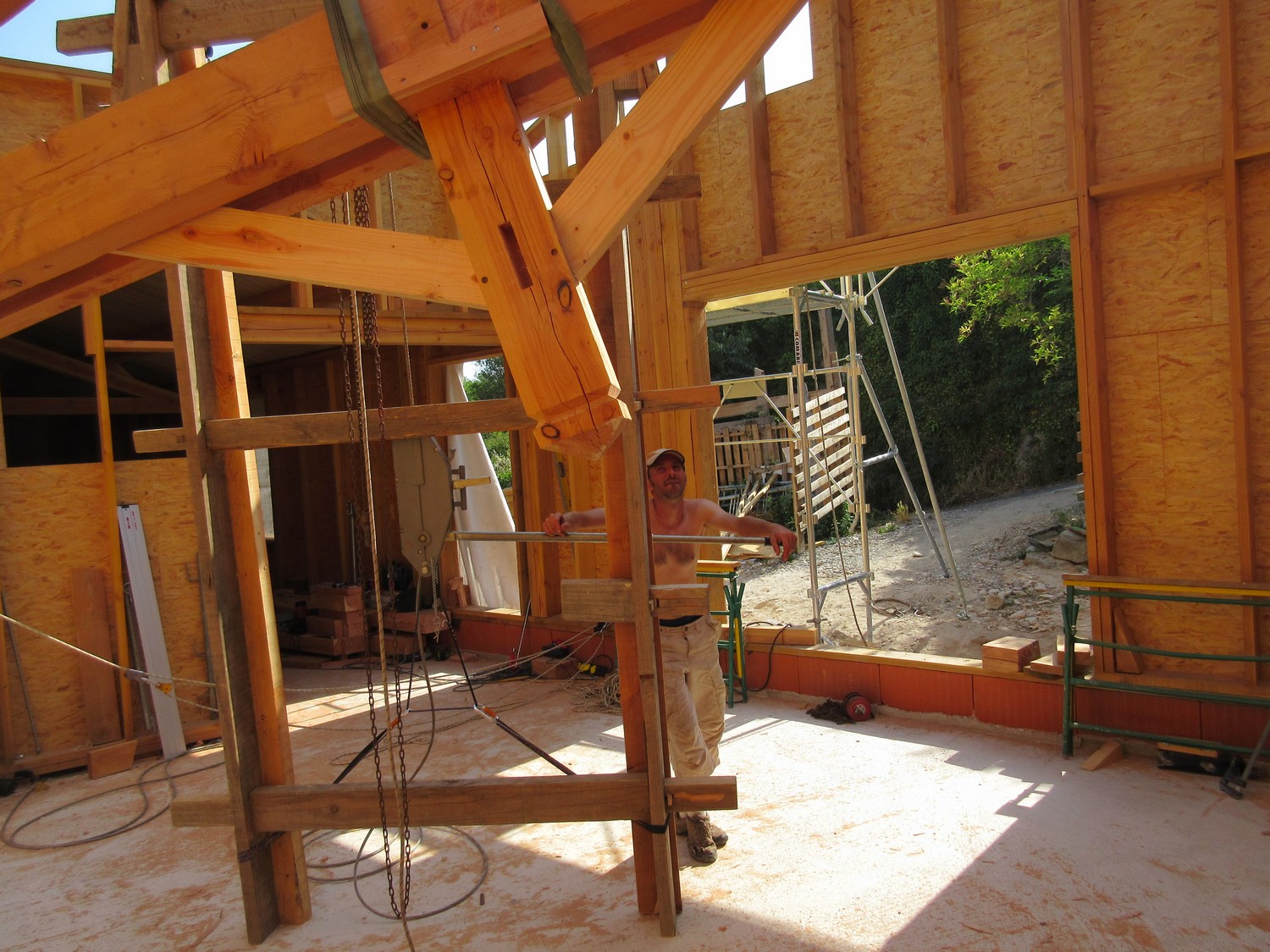

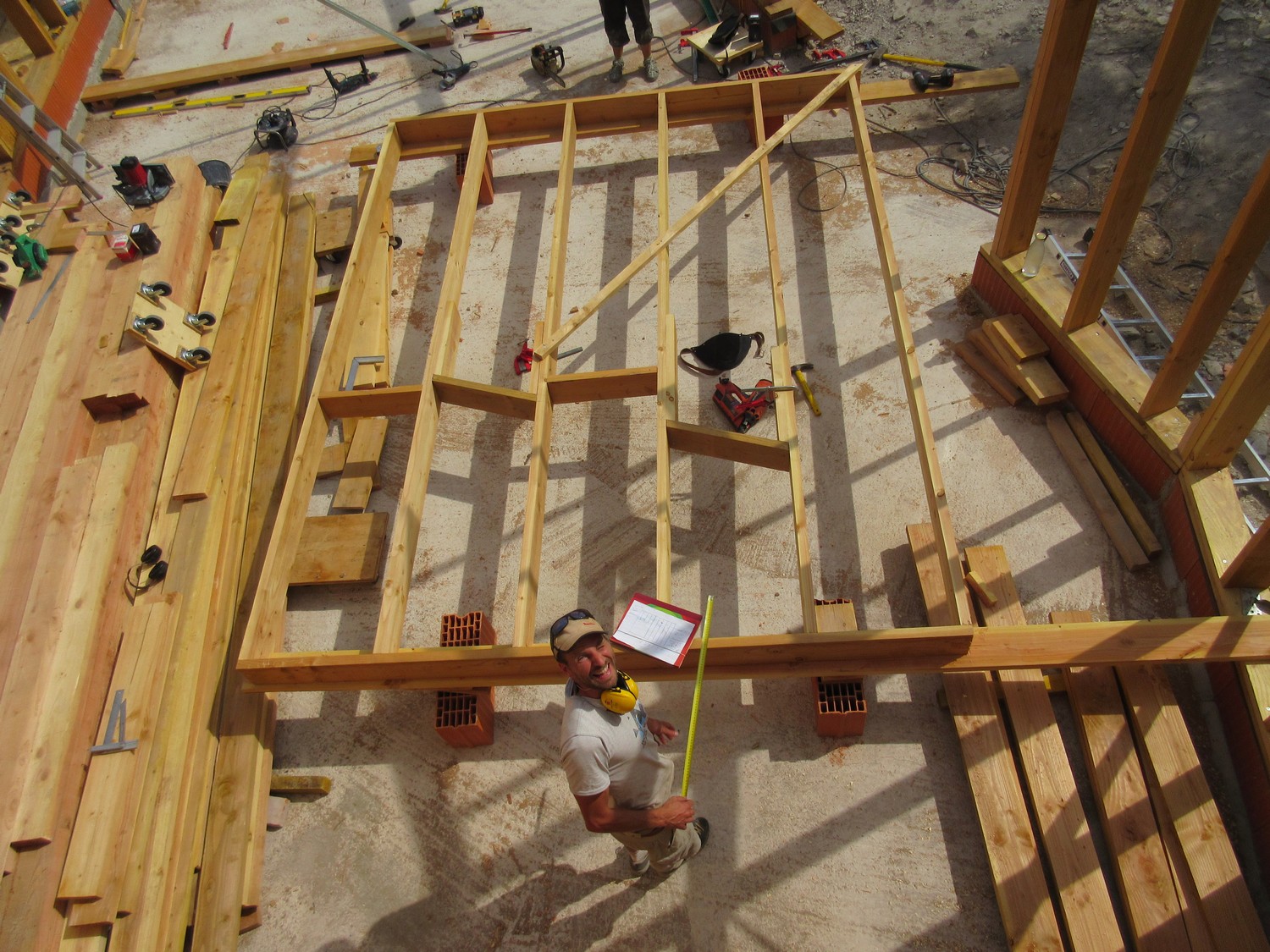

    Nous avons commencé par ancré les savlières dans les longrines béton à travers les briques monomurs. ce qui ne fut pas simple

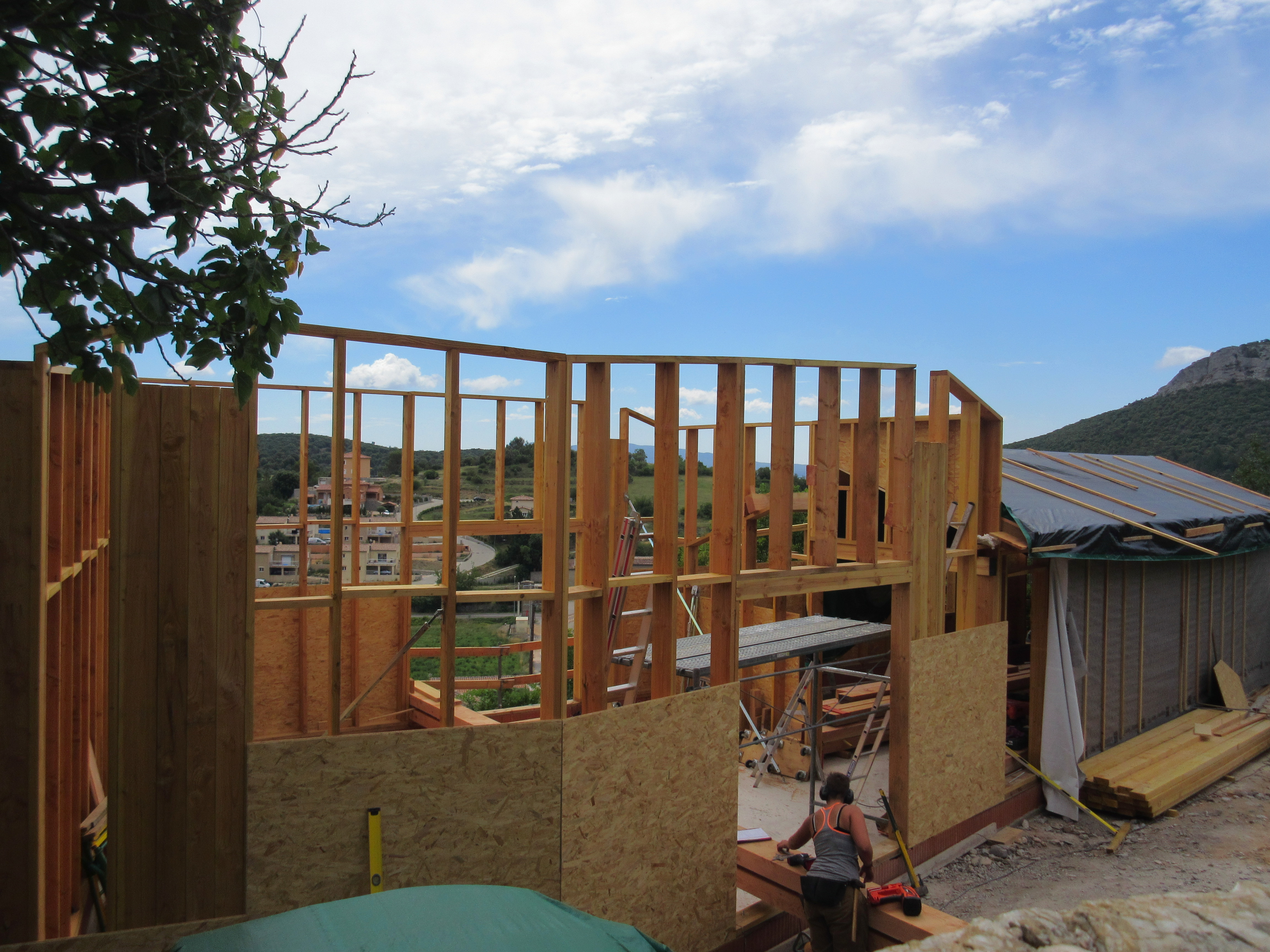

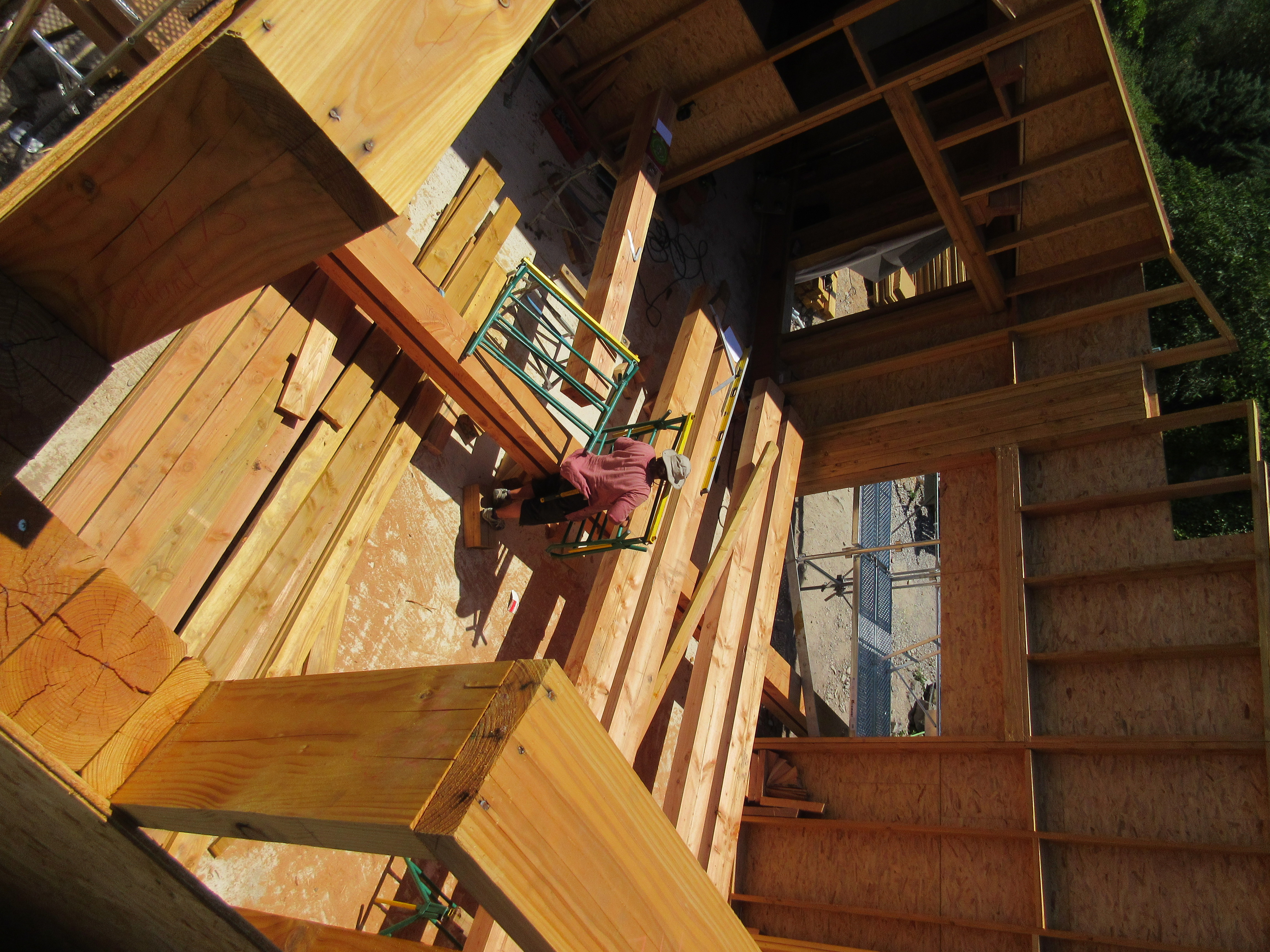

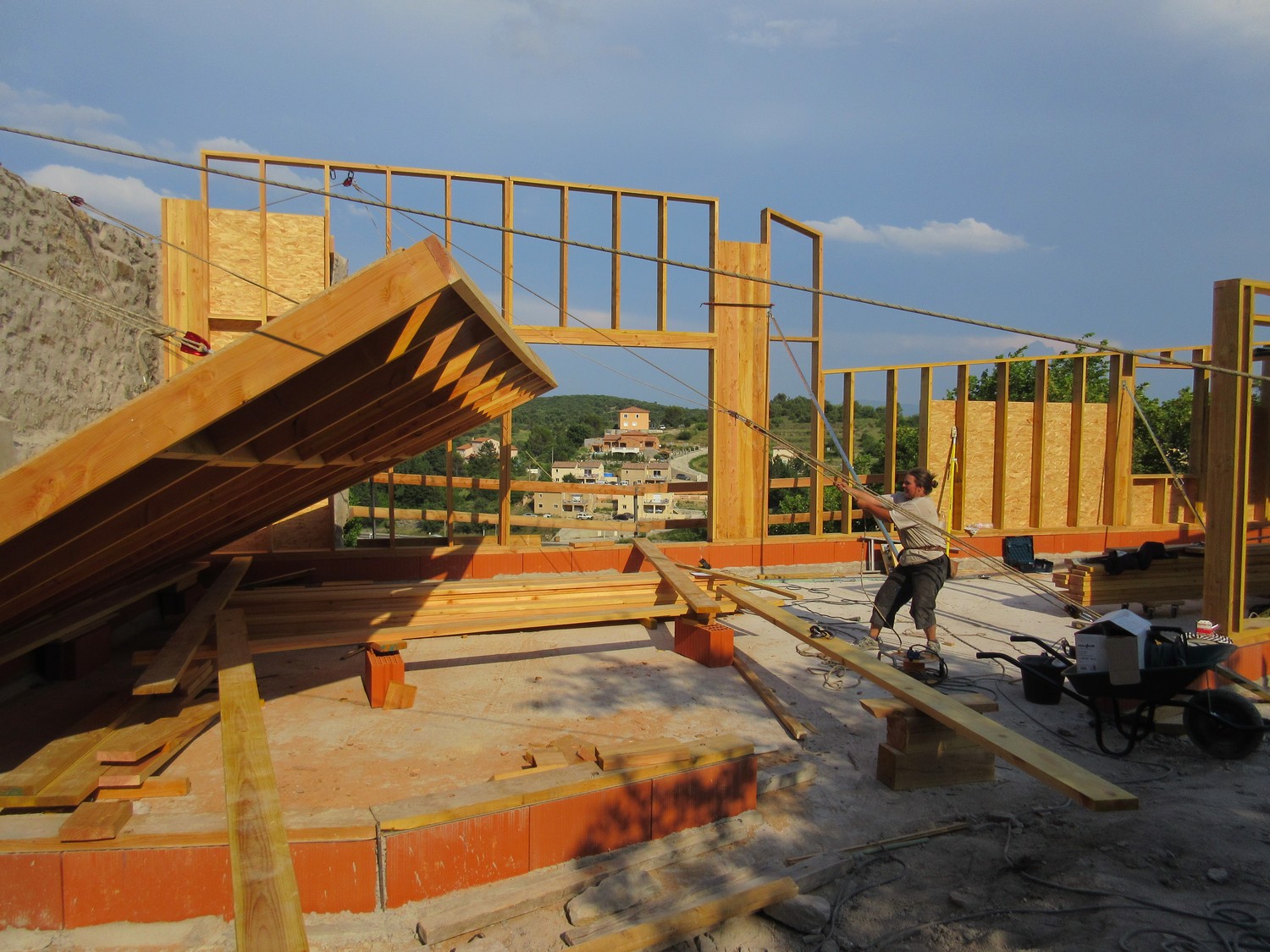

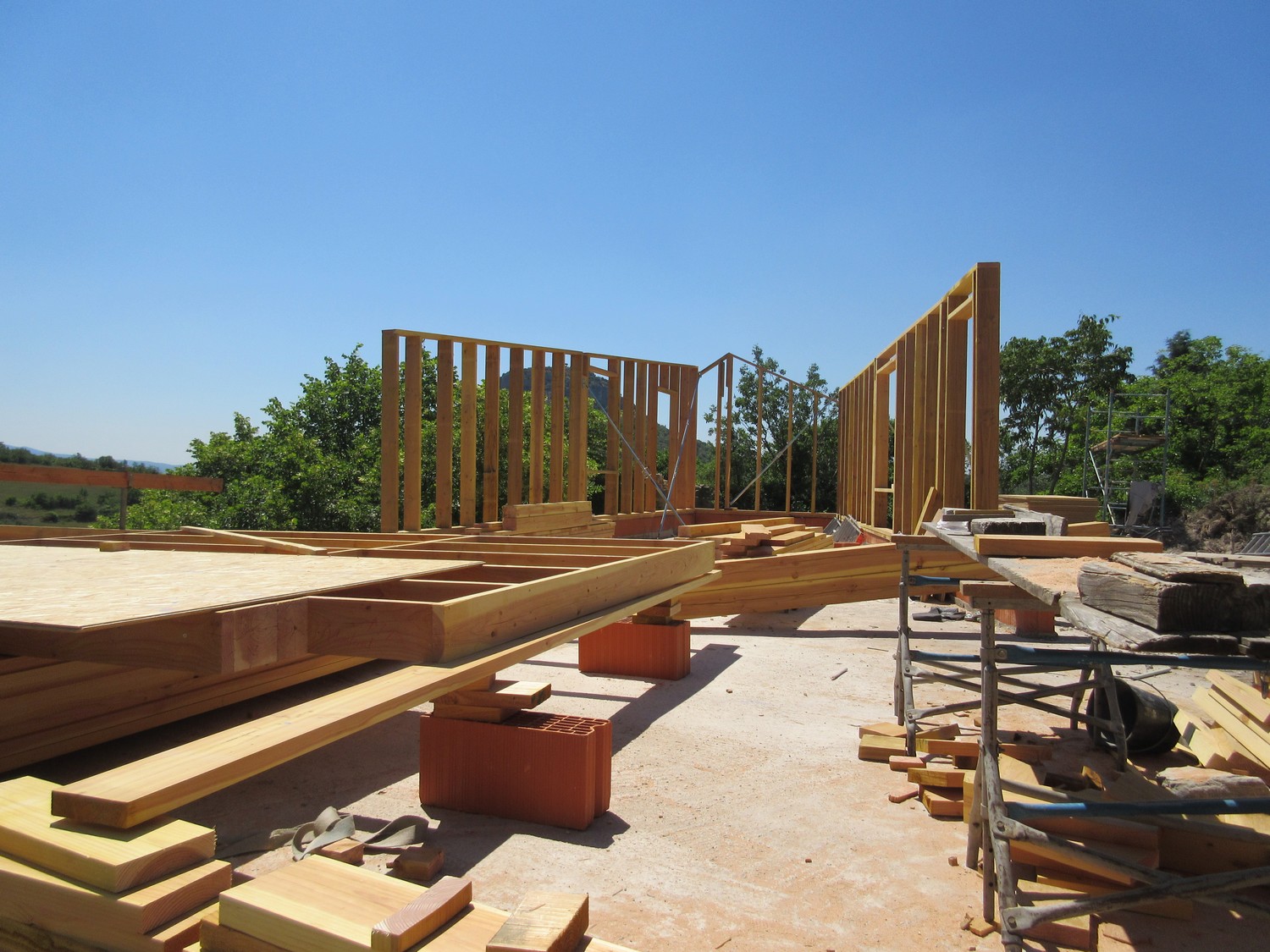

    montage des murs ossature bois en douglas 4.5 x 18, en mettant le triply avant le levage pour les murs cotés murs en pierre.

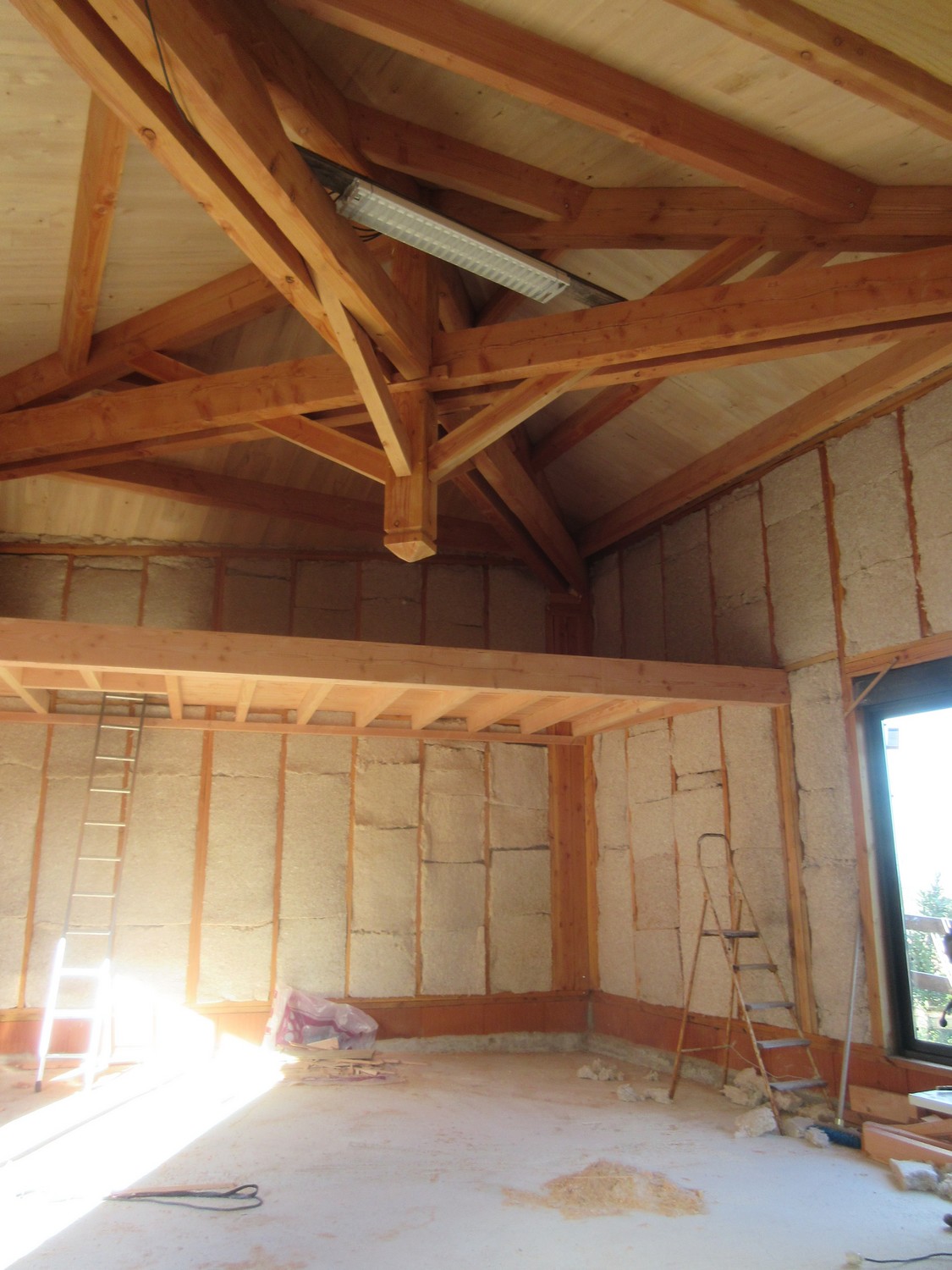

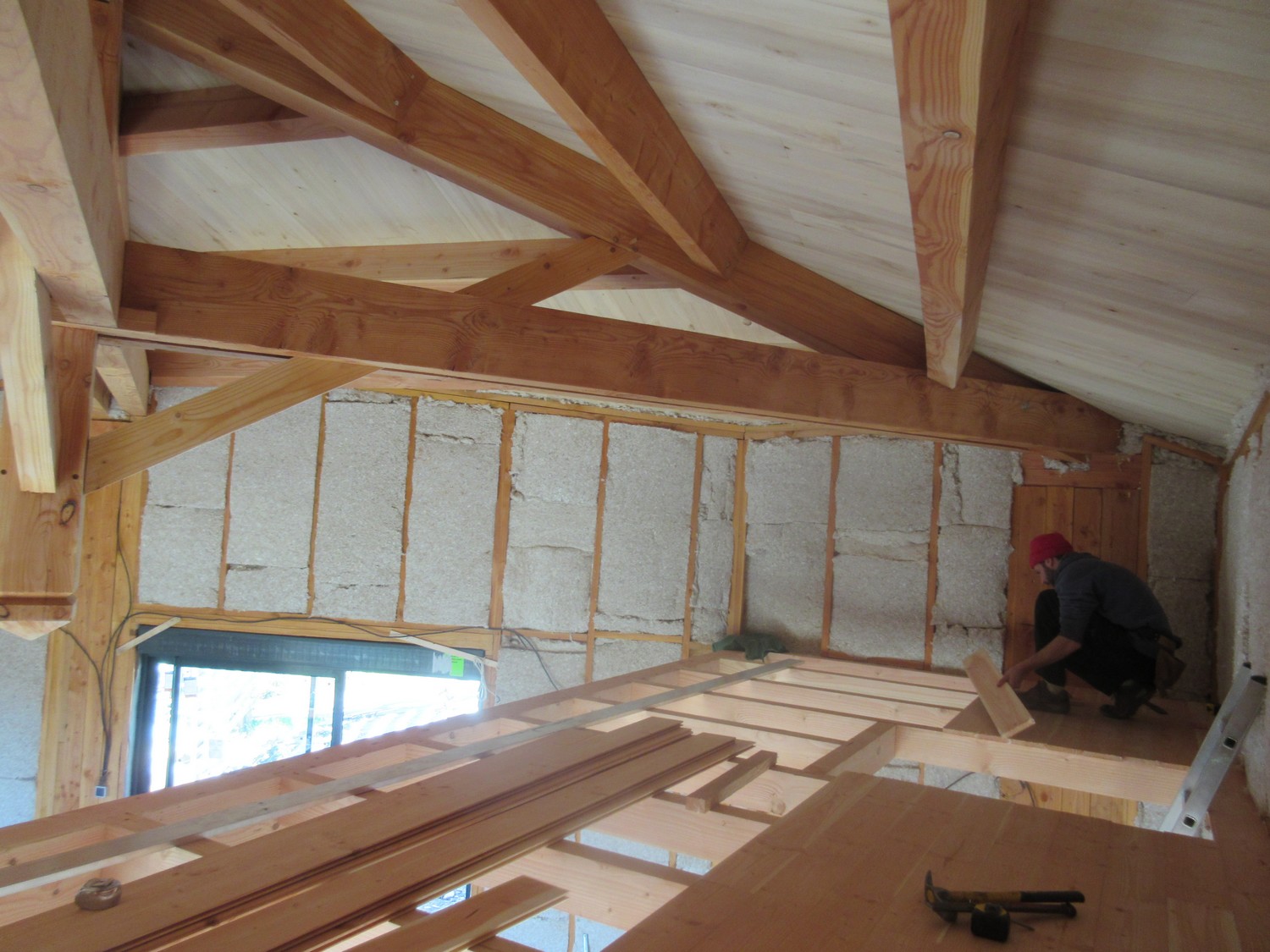

    petite ferme latine sur la partie chambre avec ces pannes, puis peuplier pour la sous face, chevron remplissage avec des panneaux d’isolation de chanvre, lin et coton ( bio fib trio) en 80 mm x 2 et fermeture avec un panneau de laine de bois dense pour faire pare pluie.

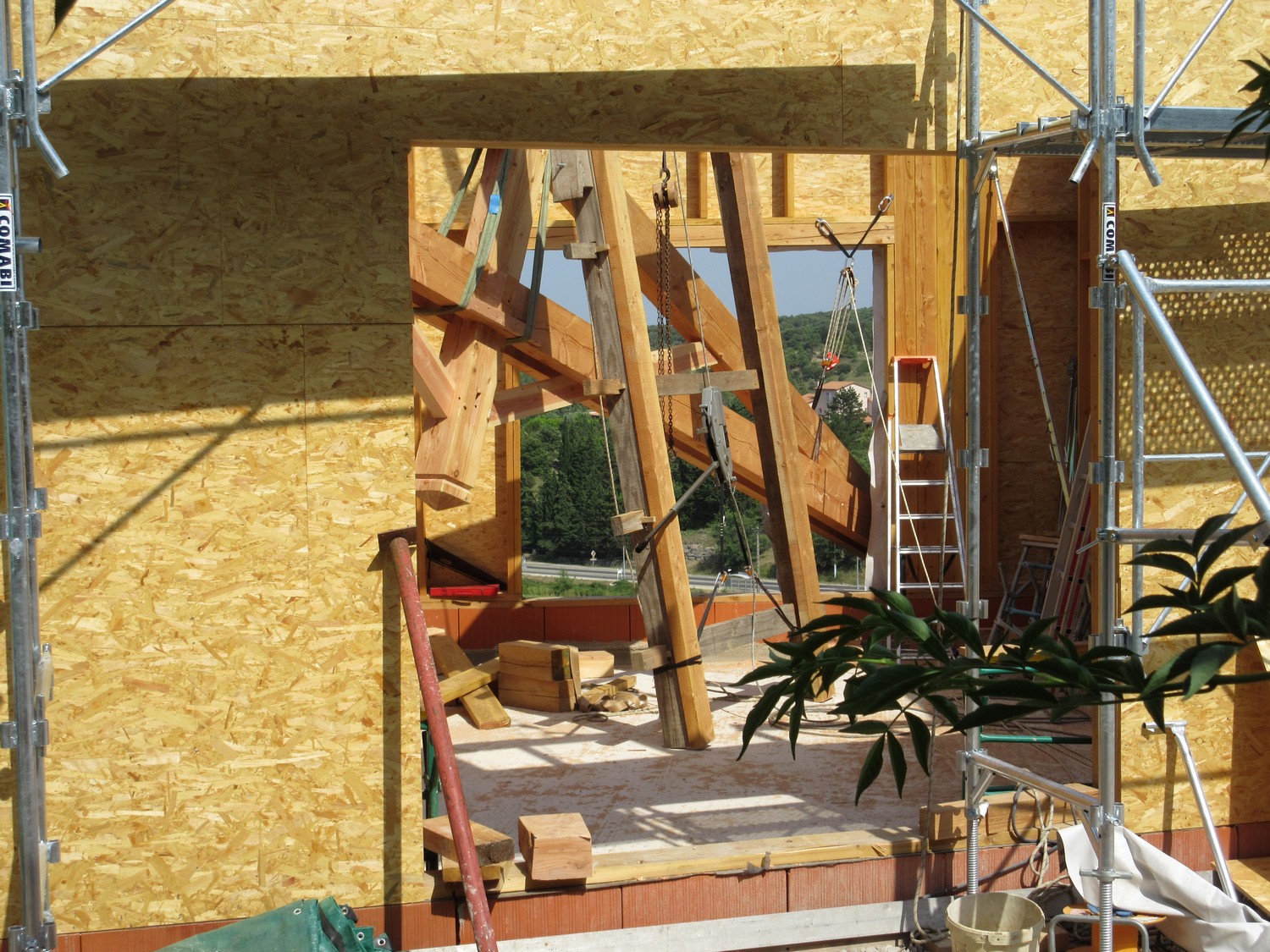

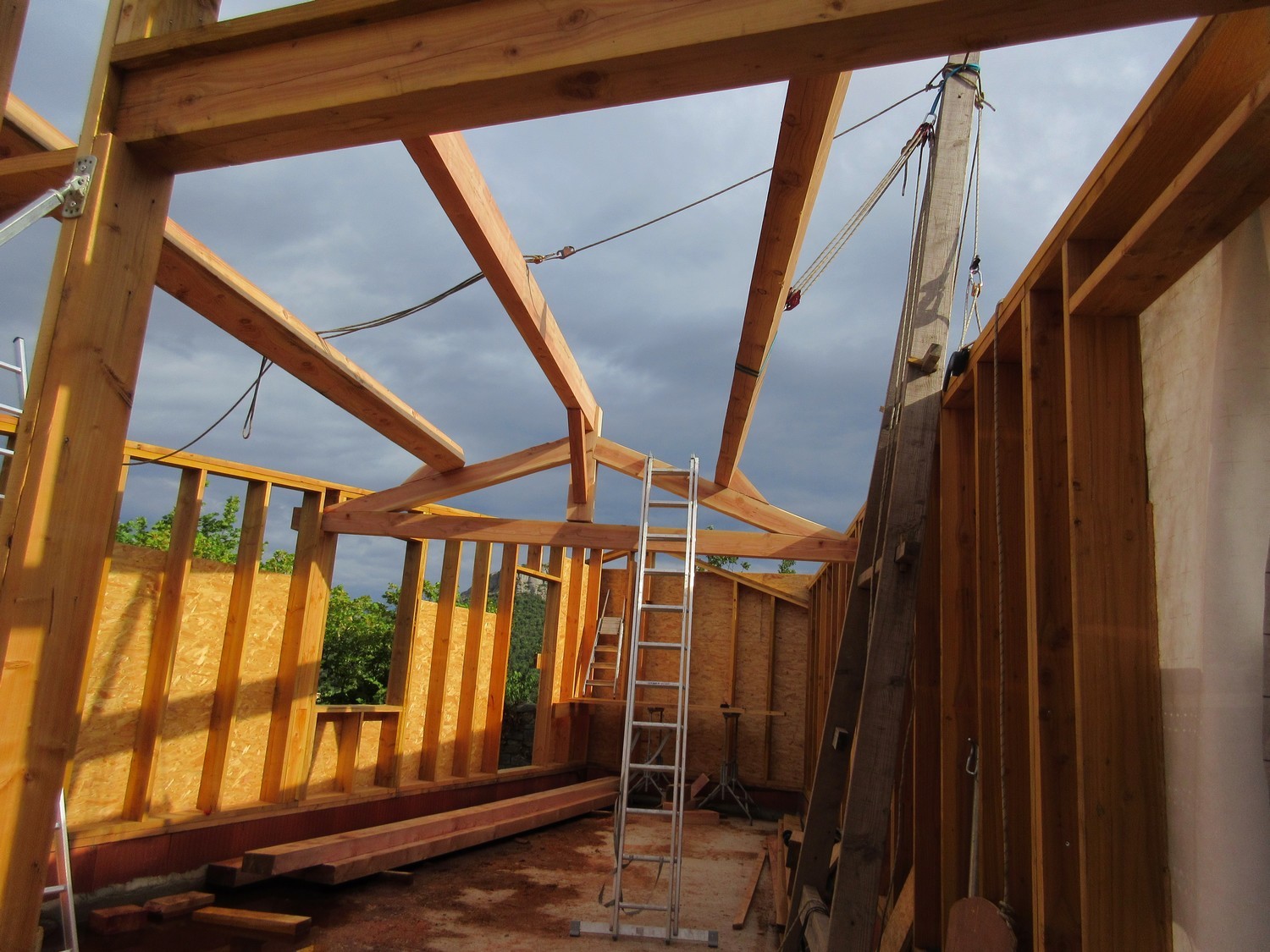

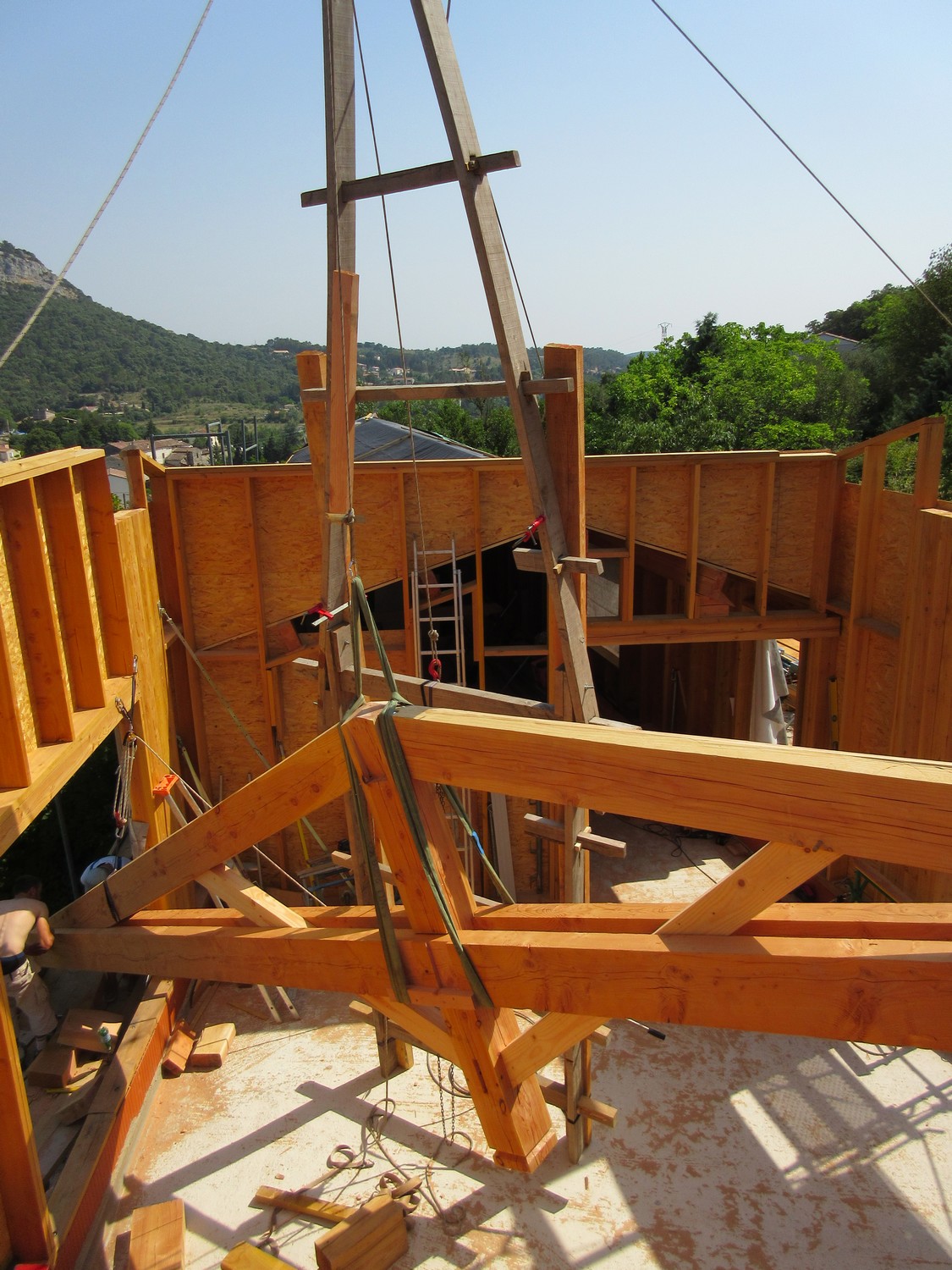

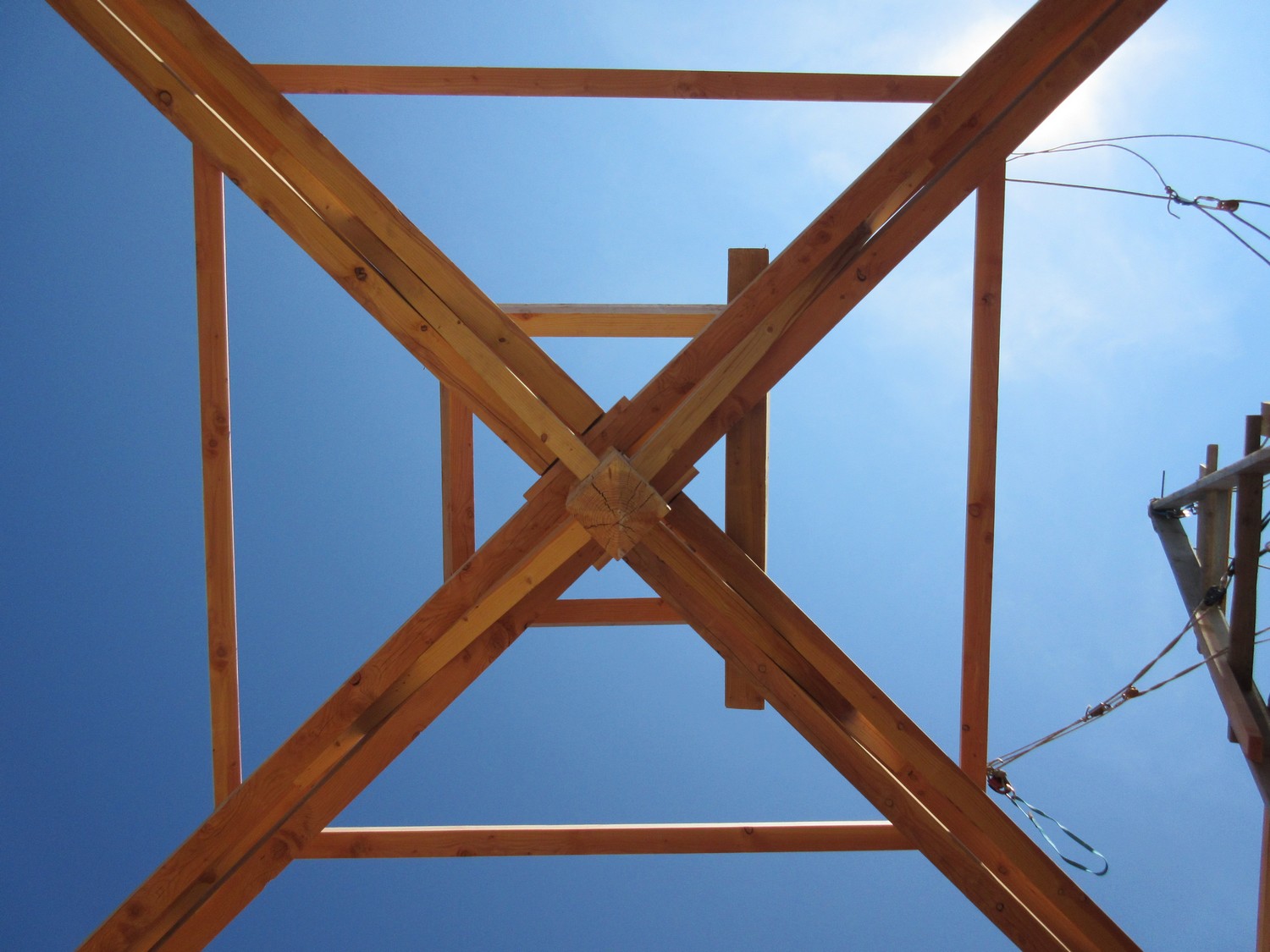

    et la grande charpente du 4 pans qui nous aura occupé quelques heures … entre la taillle et le levage.

    la ferme principale fait 12 m 70 et une tonne !!

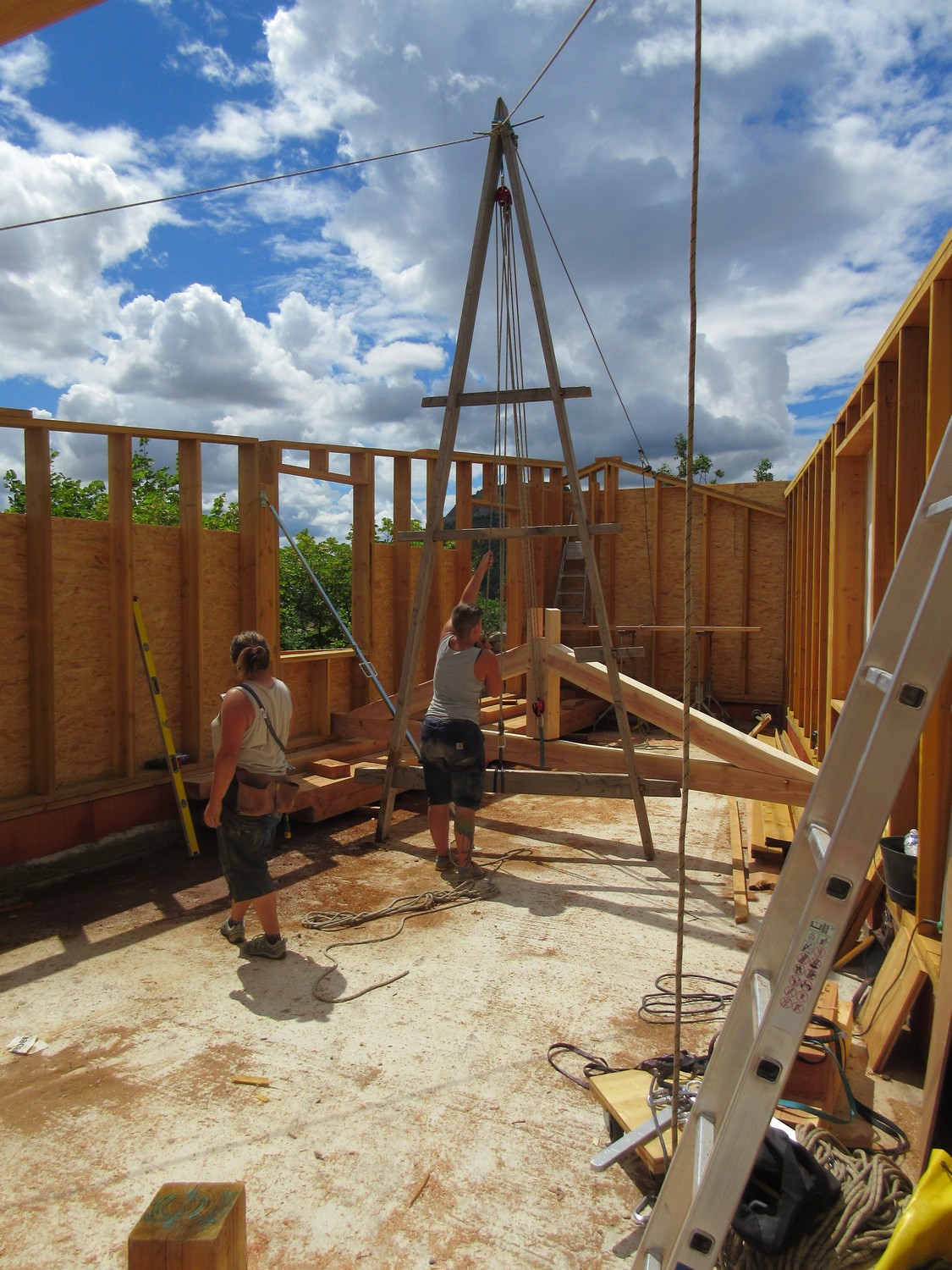

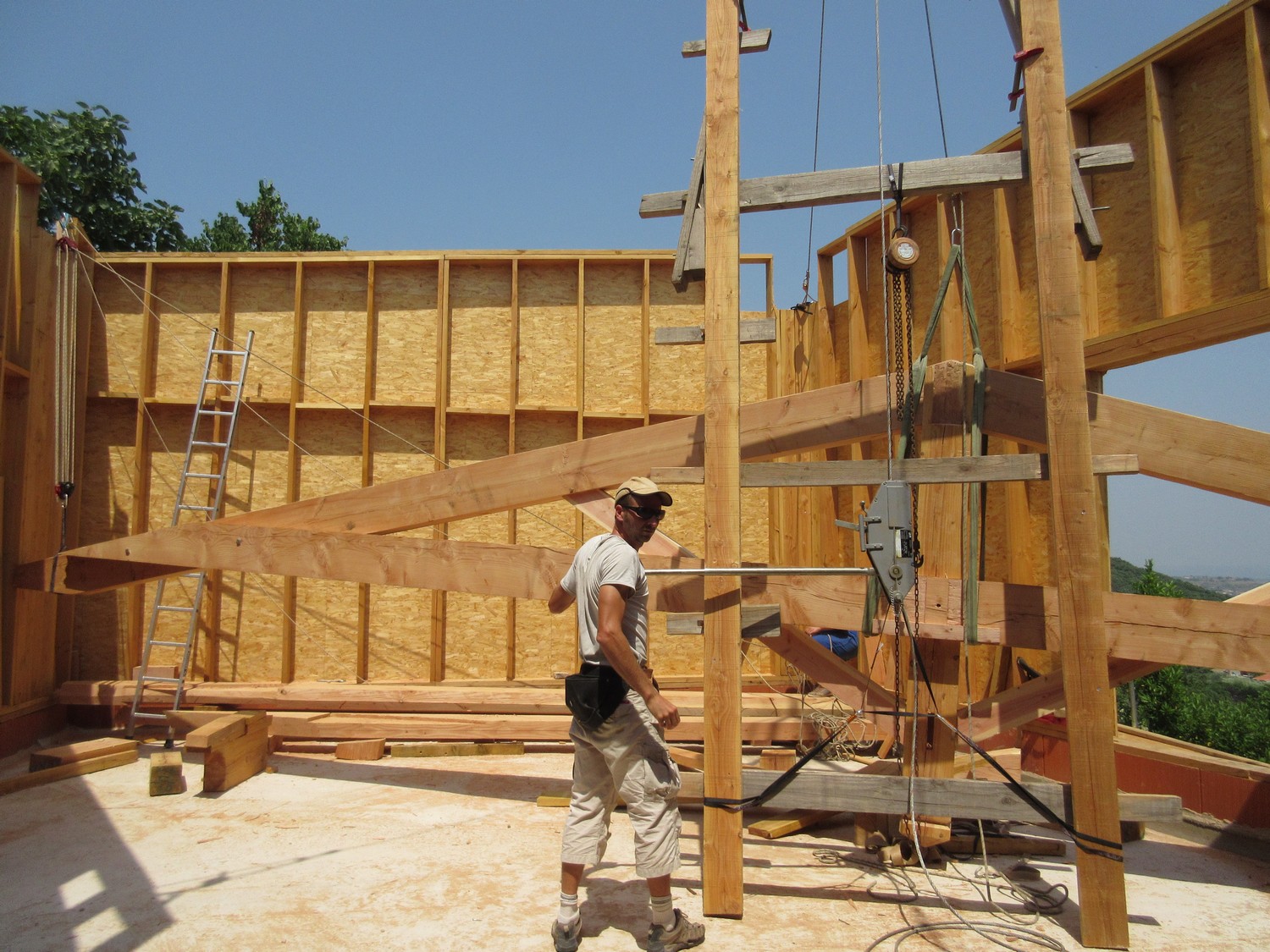

    et tout cela levé à la chèvre, vaillamment, avec un treuil manuel. 2 jours pour la mettre en place, mais quel plaisir à la fin. les deux 1/2 fermes ont été bien plus simple à mettre en oeuvre. après les pannes avec plein de belles coupes. Le peuplier après c’est du gâteau !

    octobre

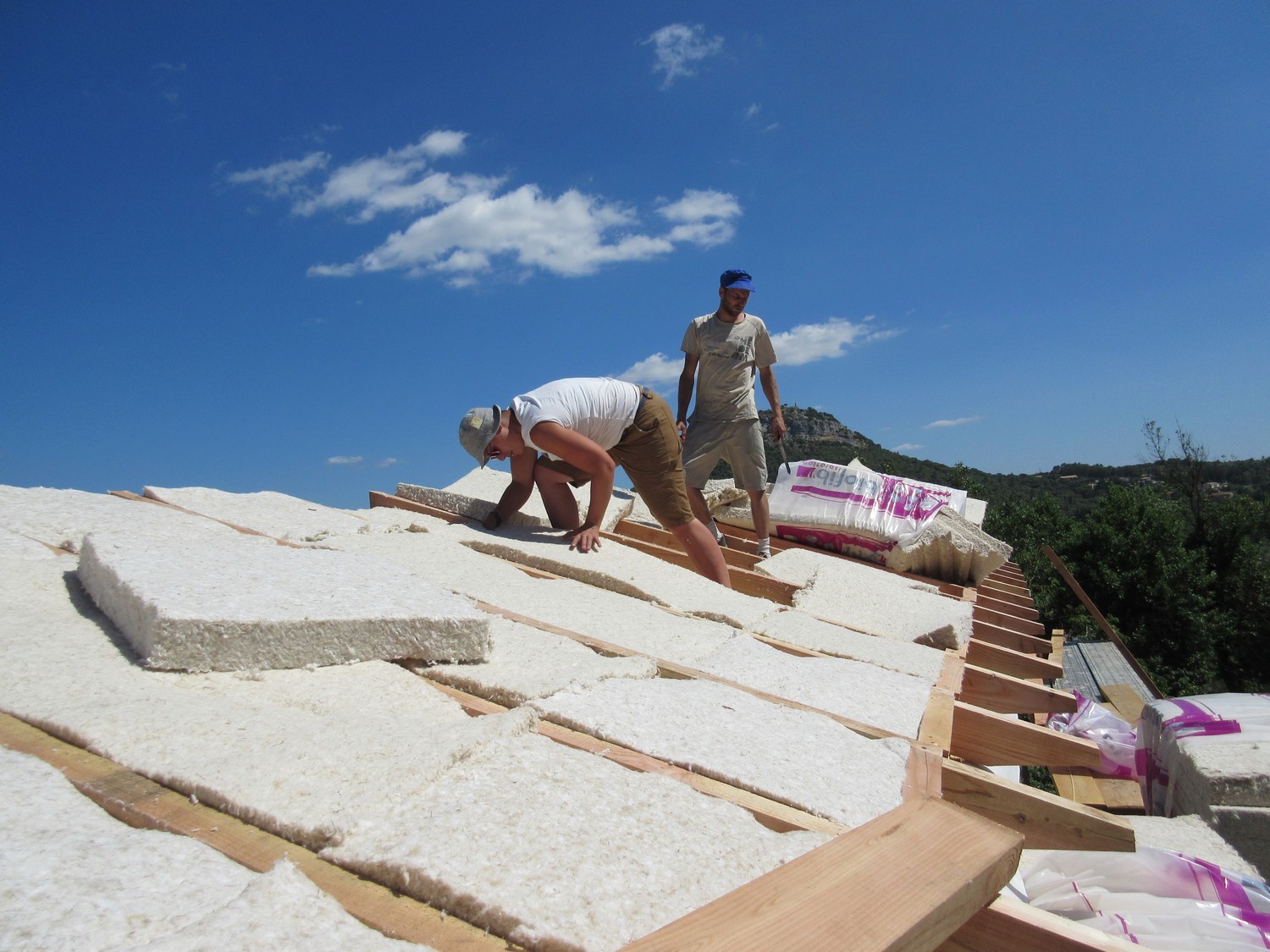

    mise en place du bardage et isolation intérieur

    février

    une semaine pour faire la mezzanine qui habille la pièce principale.

    le client s’est occupé de la couverture et de tout l’amenagement intérieur (dalle, cloison et placo, électricité …) beaucoup de travail pour lui aussi.

Plus dans cette catégorie : « Saint Privat de Vallongue Vialas »
